Werk vordert sneller dan verwacht 3.000 meter riool vóór de bouwvak klaar.
Nieuwsbrief Groot Onderhoud Riool Zuid |
|
|
|
|
|
|
Werk vordert sneller dan verwacht 3.000 meter riool vóór de bouwvak klaar |
|
|
|
|

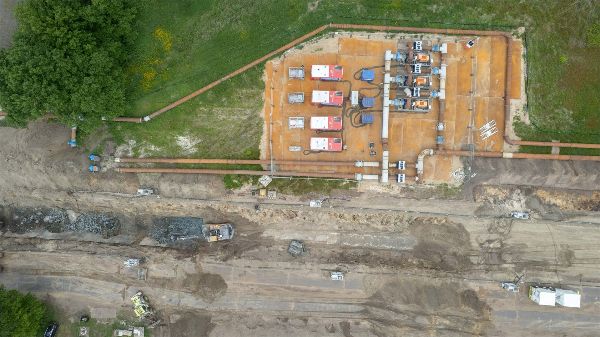

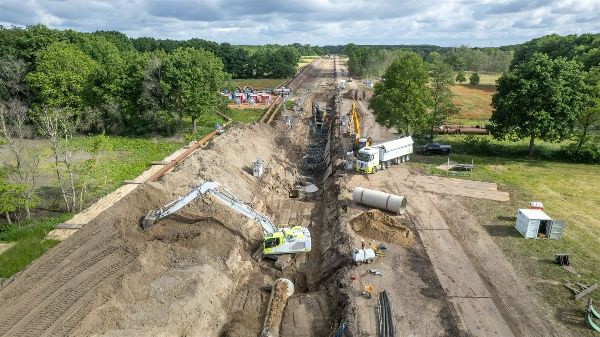

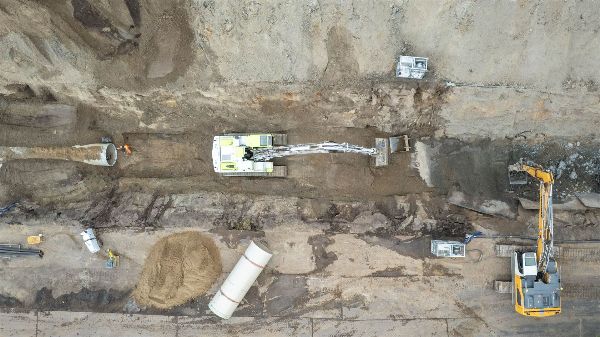

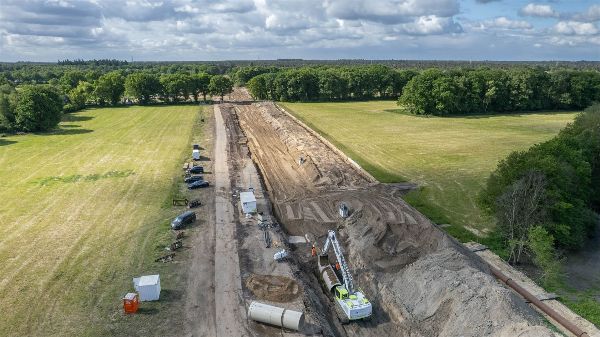

De afgelopen weken is er weer hard gewerkt aan het onderhoud van de rioolleiding. Dankzij goede voorbereiding, het droge weer en extra machines zijn we sneller dan gepland: gemiddeld 35 meter leiding per dag!
Voor de bouwvak is het doel om 3.000 meter leiding te hebben onderhouden, inclusief de laatste put ten noorden van de Rielsedijk. Alles verloopt volgens planning. Om de overlast op en rondom privéterreinen zoveel mogelijk te beperken leggen we de laatste leiding voor de bouwvak tot net onder de Rielsedijk. Na de bouwvak sluiten we de nieuwe leiding aan op de nieuwe betonput bij de Rielsedijk dit is het eindpunt van de onderhoudswerkzaamheden.
|
|
|
|
|
|
|
Tijdelijke afsluiting Rielsedijk |
Om het rioolwerk veilig te kunnen uitvoeren, wordt de Rielsedijk tijdelijk afgesloten:
7 t/m 18 juli → aanleg leiding tot onder de Rielsedijk.
11 t/m 29 augustus → aansluiten leiding
Eind september→ verwijderen bypass
Omleidingsroutes:
- Via Geldropseweg en Eindhovenseweg
- Of via Gijzenrooi
We zorgen ervoor dat de Rielsedijk tijdens de bouwvak (vanaf 19 juli) weer tijdelijk open is voor fietsverkeer. |
|
Geen inloopmoment tijdens bouwvak |
Van 19 juli t/m 10 augustus is het bouwvak. In deze periode liggen alle werkzaamheden stil en is er geen inloopmoment. Vanaf 16 juli starten we al met het opruimen van machines en materialen. Alles slaan we tijdelijk op bij het bouwdepot bij Gijzenrooi 6.
Zijn er in deze periode dringende vragen? Neem dan contact op met onze omgevingsmanager Sanne Laumen via rioolzuid@dommel.nl.
In week 30 + 31 Sjef Wilgers: sjef.wilgers@haskoning.com |
|
|
|
|
|
Wat gebeurt er na de bouwvak? |
Vanaf 11 augustus pakken we de werkzaamheden weer op. Dan sluiten we de nieuwe leiding aan op de nieuwe betonput. We verwijderen de tijdelijke leidingen (ook de leidingen die in 2019 zijn geplaatst) en herstellen het fietspad.
Het fietspad bij de Rielsedijk is eind september nog één keer kort dicht voor het verwijderen van leidingen onder de Rielsedijk. In oktober/november ronden we het rioolwerk af en starten we met het laatste herstel van het gebied en met de aanplanting.
|
|
|
|
|
|
Herstelwerkzaamheden: dit kun je verwachten
|
|
|
|
|
Samen met grondeigenaren, Brabants Landschap en Bureau voor Natuur, is een herstelplan opgesteld dat we uitvoeren. Dit kun je verwachten:
- Langs de A67 richten we het in zodat er heide kan ontwikkelen. Er komen dus niet overal bomen terug. Wel planten we aan om het zicht naar de snelweg weg te nemen. En reliëf komt terug samen met schuilmogelijkheden voor dieren.
- De kruisende lanen herstellen we door inplanten van bomen. Mogelijk wel kleinere bomen dan eerst of struiken om de leidingstrook te beschermen en voor de toekomst vrij te houden van obstakels.
- Paden en sloten worden teruggebracht in de oorspronkelijke staat.
|
|
|
|
|
|

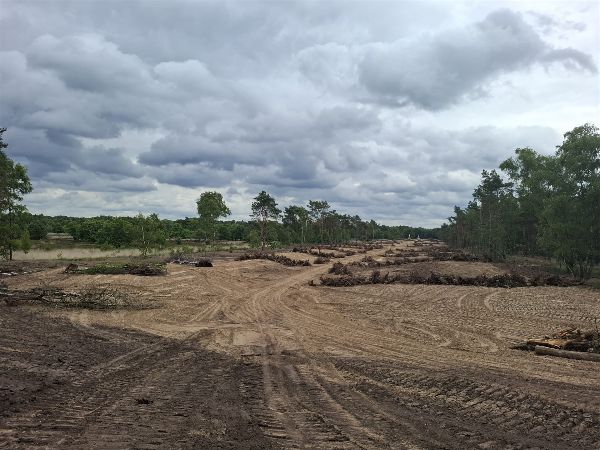

Herstel van de Stratumse Heide is begonnen
|
|
|
|
|
Misschien heb je het al gezien: we zijn begonnen met het herstellen van de Stratumse Heide. Aannemer Vissers Ploegmakers heeft de afgelopen weken in overleg met Brabants Landschap, gewerkt aan het aanleggen van zandruggen. Dit zijn kleine heuveltjes van zand die er straks uit komen te zien als stuifduinen. Ze maken het landschap mooier en helpen planten en dieren.
Ook zijn de boomwortels die zijn vrijgekomen, niet weggehaald. Ze blijven liggen als schuilplek voor dieren in het gebied, zoals de levendbarende hagedis. Ook geven ze vorm aan de paden.
In oktober planten we nog struiken. De heide zaaien we in zodat deze zich kan ontwikkelen. Dat zorgt voor meer variatie in de natuur én het helpt om het zicht op de snelweg te verminderen. Zo zorgen we samen voor een gezonder en natuurlijker heidegebied. |
|
|
|
|
|
|
